春潮涌動千帆競,項目攻堅正當時。“十五五”開局之年,一季度的昆明建設一線處處涌動著大干快上、奮勇爭先的熱潮。昆明交投集團深入貫徹落實市委、市政府高質量發展決策部署,以“起步即沖刺、開局即決戰”的奮進姿態,統籌推進各重點項目建設。全體建設者掛圖作戰、日夜奮戰,在綜合交通國際樞紐、云南滇中新區機場北高速公路航站樓連接線等重點項目現場掀起攻堅熱潮,奮力奪取“十五五”開局“開門紅”,為昆明經濟社會高質量發展注入強勁交投動能。
綜合交通國際樞紐A1地塊 完成工程量65%
集團積極響應官渡區“以購代建、異地安置”政策部署,通過市場化運作推動項目A1地塊620套、約7.75萬平方米存量住宅房源整體去化,既切實保障涼亭片區城中村改造回遷安置需求,讓閑置資產高效盤活、煥發新能,更為項目有序推進掃清障礙,實現民生保障與城市片區提質的雙贏。
錨定“2026年11月30日竣工交付”總目標,集團以“資金封閉管理、質量全過程管控、安全網格化監督”為核心抓手,迅速掀起建設熱潮。一季度正值春季施工黃金期,項目團隊倒排工期、節點管控,將目標任務細化到周、責任落實到人,190名建設者堅守一線,推動各工序高效銜接、壓茬推進。

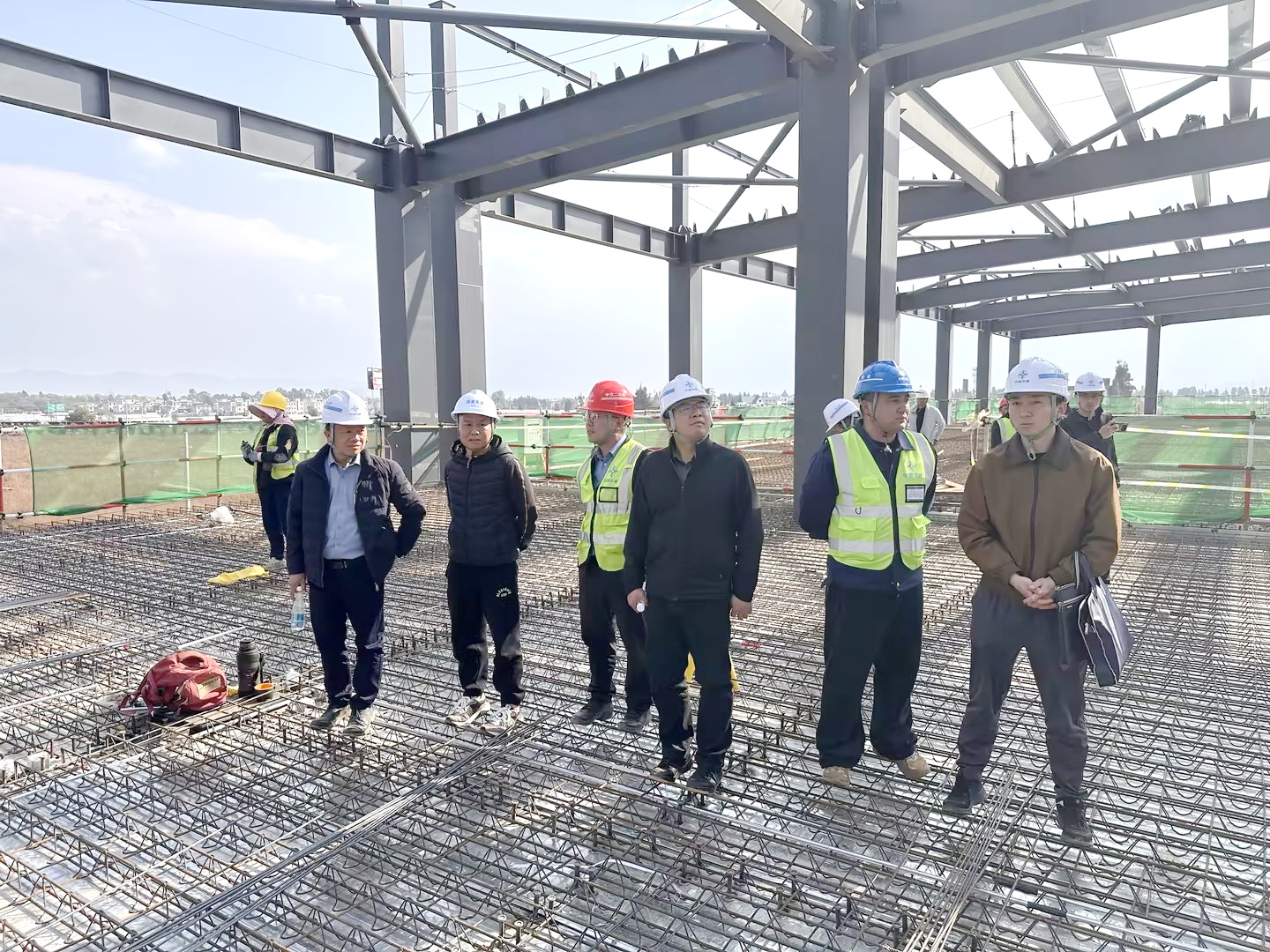

目前,A1地塊總工程量已順利完成65%,多項關鍵工程取得實質性進展:陽臺及護窗欄桿安裝、外立面施工均已過半,10千伏正式用電外線土建全面完工,地塊內通道建設完成90%,首批4臺電梯安裝進度達50%,86臺外墻施工吊籃全部驗收投用。從積極響應政策到全速復工攻堅,從盤活資產到突破建設節點,昆明交投集團以實打實的成效筑牢交付根基,充分彰顯了國企在城市建設中的責任擔當與實干效能。
機場北高速航站樓連接線項目 涉鐵段樁基100%完工
云南滇中新區機場北高速公路航站樓連接線項目,是空港片區交通集疏運體系的關鍵配套工程,也是區域路網規劃的重要組成部分。項目由進場高架、離場高架及連接線等部分組成,建成后將成為長水機場北部航站樓核心車行通道,實現與高鐵、地鐵、航空運輸的無縫快速銜接,進一步完善新區交通路網、提升區域物流服務能力,對提升云南國際航空樞紐輻射能力、服務滇中新區高質量發展具有重要戰略意義。
自項目啟動以來,集團切實履行牽頭統籌主體責任,搭建起職責清晰、運轉高效、協同聯動的建設組織管理架構,堅持“安全質量為根基、節點目標為導向、統籌協調為抓手”的工作原則,全力推進施工方案優化、現場施工條件籌備、施工生產組織落地等重點工作。2026年開年以來,項目全面進入施工攻堅階段,建設團隊提前完成復工籌備,組織開展全員安全技術培訓、特種作業人員資質復核,結合項目實際科學調整施工計劃,合理調配建設資源,全力推動項目建設提質提速。
圍繞項目既定建設目標,項目科學規劃建設路徑,明確按“關鍵工程一核心路段”順序分步推進建設,目前各項建設工作取得顯著成效:涉鐵段樁基灌注實現100%完工,下穿渝昆高鐵的控制性關鍵工程按計劃穩步推進。橋梁基礎、路基換填等核心工程搶抓工期全速推進,為項目整體貫通奠定了堅實基礎。
精準保障聚合力 護航項目高效推進
一季度,集團層層壓實責任、精準施策發力,以全方位、強有力的保障舉措,為項目建設全速推進筑牢堅實后盾。
集團常態化組織人員深入施工一線,精準掌握項目建設進度,及時破解施工難點、堵點問題,推動各項建設工作落地見效;嚴把安全生產關,督促各參建單位嚴格落實安全生產責任制,常態化開展安全隱患排查整治,組織施工人員開展全覆蓋崗前安全教育培訓和技術交底,切實筑牢安全生產防線;科學優化施工組織方案,充分釋放春日施工黃金期效能,確保施工效率與工程質量雙提升;壓實各級管理人員崗位職責,確保關鍵崗位在崗履職、責任落實到人,形成上下聯動、齊抓共管、同向發力的項目建設格局。
當前,昆明交投集團各重點項目建設正處于攻堅沖刺的關鍵階段,全體建設者以“等不起”的緊迫感、“慢不得”的危機感、“坐不住”的責任感,在各施工一線奮勇爭先、實干擔當。下一步,集團將繼續緊扣昆明城市發展大局,以更大力度、更實舉措推進重點項目建設,始終嚴把工程質量、加快建設進度、筑牢安全防線,力爭各項目早日建成投用、發揮效益,切實把項目建設成果轉化為推動城市發展的實際成效,以實干實績確保一季度“開門紅”,為“十五五”發展開好局、起好步,持續為昆明構建現代化綜合交通運輸體系、推動經濟社會高質量發展貢獻交投力量!
